2月21日14時16分,隨著起重指揮一聲長哨結束,趙石畔煤電1號機組發電機轉子安全、順利抽出,此次A級檢修又一重要節點任務圓滿完成。
據悉,為確保發電機抽轉子這一關鍵性工作順利開展,趙石畔煤電超前謀劃、周密部署,提前半年外出調研,了解同類型百萬機組發電機抽轉子過程中可能存在的問題,并制定專項工作方案,準備專業工器具。在抽轉子工作開始前,組織檢修單位、設備廠家進行方案桌面推演,就作業過程中存在的危險點進行全面分析,制定切實可行的預控措施,同時成立現場指揮組,進一步明確人員責任分工,確保此項檢修作業順利完成。
11時30分,發電機抽轉子現場負責人對該工作各個環節進行詳細的安全交底,對配重小車、行車、導軌等開展全面檢查;檢修人員確認無誤后,各項準備工作持續緊張有序開展。隨著該公司黨委副書記、總經理吳智乾“開始”命令的發出,1號機組發電機抽轉子工作正式開始。
12時30分,隨著抽轉子工作推進,各個作業點人員按照分工,有條不紊履行職責:有的負責監測定子、轉子間隙,避免抽轉子途中發生刮碰造成定子、轉子損傷;有的負責監視電動倒鏈,并隨時準備著備用手動倒鏈;有的負責檢查滑塊;有的負責檢查吊帶受力情況,防止意外發生……

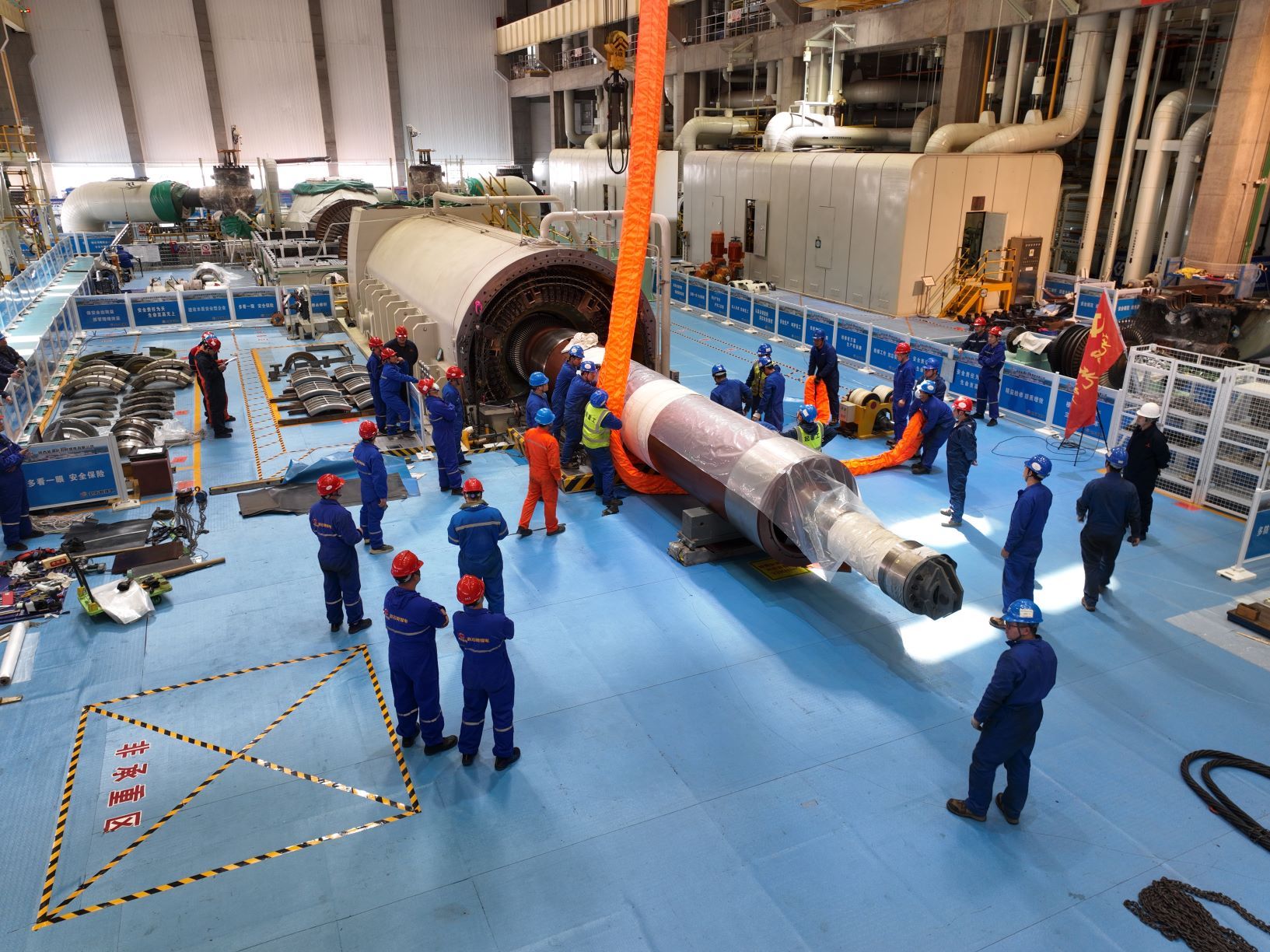

14時16分,1號發電機轉子成功移出定子膛并安全落在轉子托架上,標志著此次抽轉子工作順利完成。這一關鍵節點的達成,不僅為A級檢修主線工期提供了有力保障,也為后續發電機全面檢查、試驗等工作的高效推進奠定了堅實基礎。
